开春高速运营期监测
项目背景

        中山至阳春高速公路开平至阳春段本项目,设计A1合同段总体呈东西走向,路线起于江门开平市百合镇罗汉西山水库南侧,与设计中的中开高速公路对接,与开台高速形成十字交叉,设置罗汉山枢纽互通实现各高速之间的交通转换。施工图设计路线里程40.339km。设计A2合同段路线起于恩平市大田镇双悦村,向东对接A1合同段终点,起点桩号K39+530,往西方向经阳春市春湾镇三乡村、茶园村、大岗坪村、马狮田后设隧道进入合水镇咸虾岭,经新南村、谭家寨后沿阳春市委党校北侧开阔平坦地带布线,在合水镇老朱寨南侧跨越S113,跨过漠阳江后进入陂面镇,上跨X601、三茂铁路,终点接汕湛高速公路。A2合同段全长41.794km。春湾互通连接线长7.383km。


        为确保开春高速公路安全运营,受广州港湾工程质量检测有限公司委托,我司对在施工建设期存在安全风险(不良地质、质量缺陷等)的桥梁、隧道进行运营期安全监测,负责相关自动化监测站的建设和运维。


实施方案

1.1监测内容

针对选定的边坡,结合设计资料及施工期间监测数据,参考《建筑边坡工程技术规范》(GB50330-2013)、《建筑变形测量规范》(JGJ8-2016)、《水文自动测报系统规范》(SL61-2003),《降水量观测规范》(SL21-2006)等规范,根据其支护结构特点,确定本方案监测内容如下:地表位移监测、深部水平位移监测、降雨量监测、土压力监测、支挡结构倾斜监测、支挡结构裂缝监测、震动监测。

实施过程

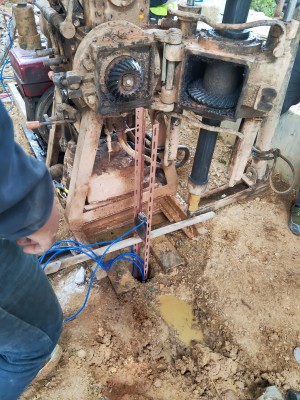

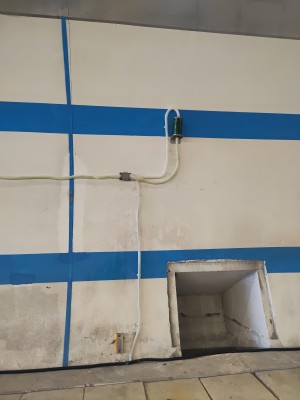

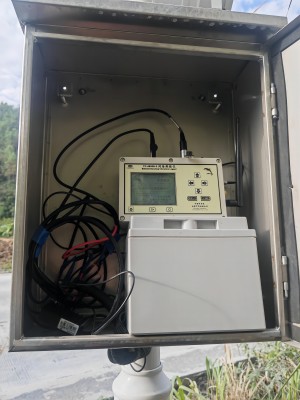

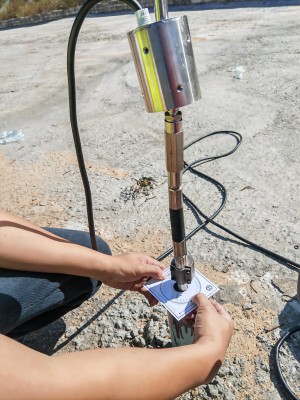

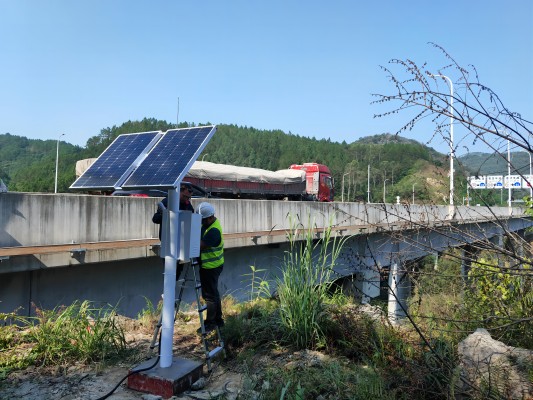

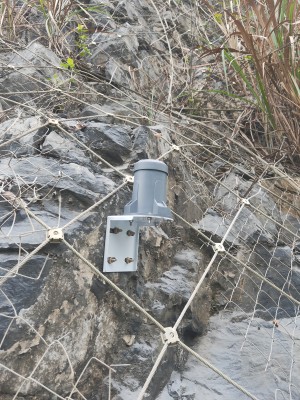

1.2监测方法

  监测方法设计遵循自动化监测+人工监测的原则,主要监测项有地表位移监测、深层水平位移监测、降雨量监测、锚索内力监测、土压力监测、裂缝和结构倾斜度。通过各类测项相互验证确保监测数据的可靠性,构建“浅表与坡体”的综合性监测网。

e230124114207911.jpg   e230124114218578.jpg

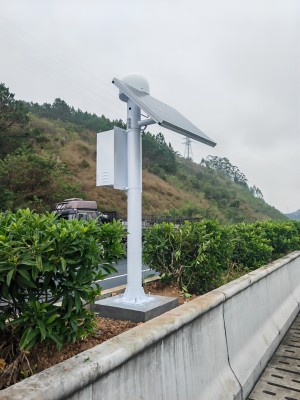

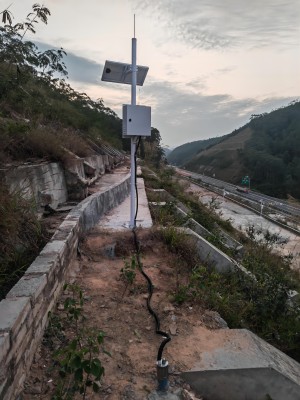

地表位移监和降雨量监测


    e230124115225633.jpg   e230124115241523.jpg   e230124115254447.jpg

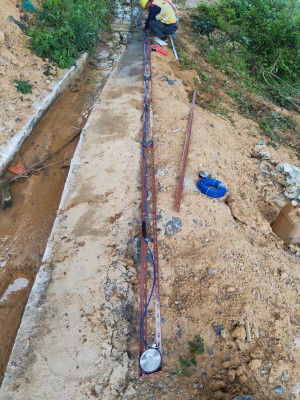

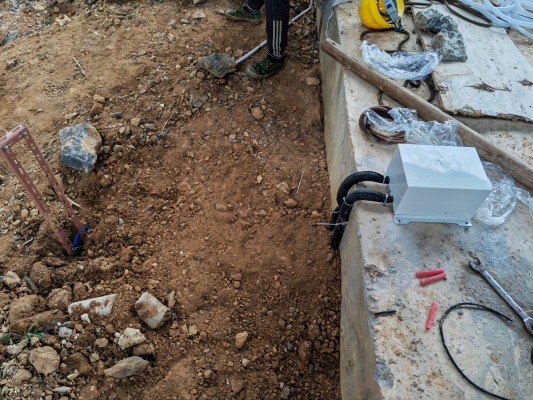

深部水平位移监测(柔性测斜仪)


e230124122004589.jpg   e230124121952362.jpg

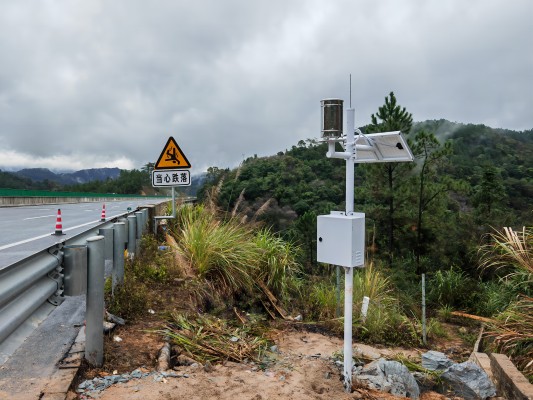

振动监测


e230124120514632.jpg   e230124120526840.jpg   e230124120542980.jpg

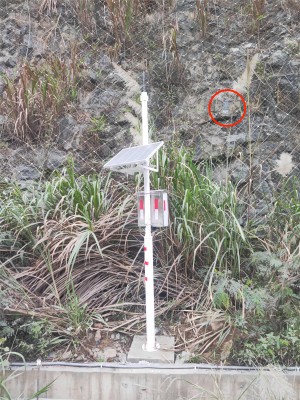

分层土压力监测


e230124124151256.jpg   e230124124203350.jpg

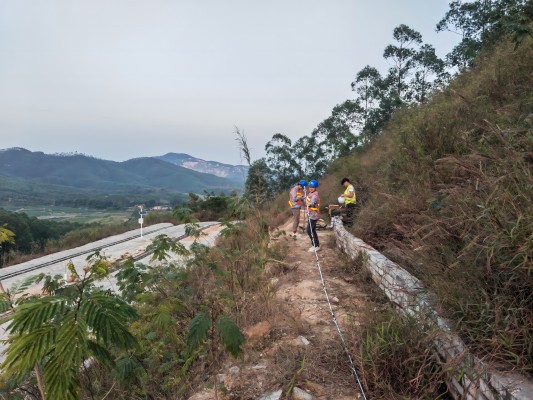

倾斜和裂缝监测站


成果展示

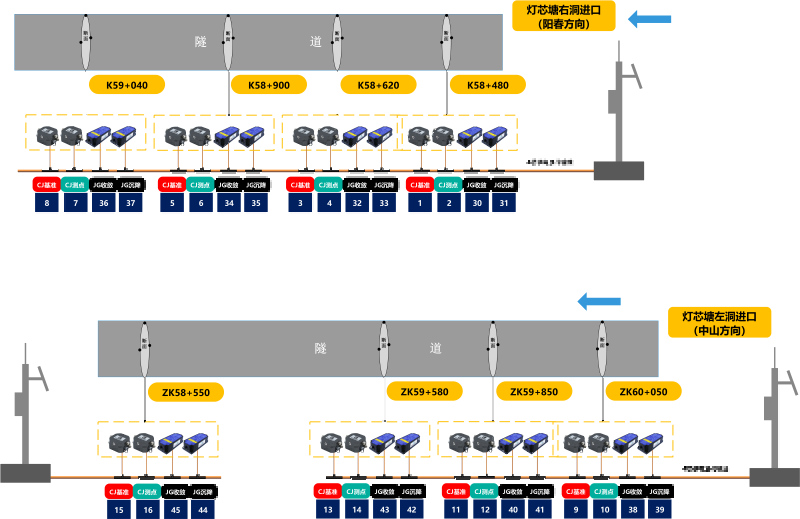

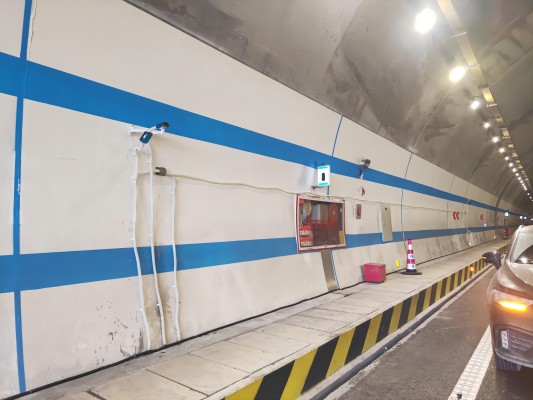

2.运营期隧道监测内容

  针对选定的隧道断面,结合设计资料及施工期间监测数据,参考《公路隧道施工技术规范》(JTG/T3660-2020)等规范,根据其支护结构特点,确定本方案监测内容如下:隧道结构变形监测(沉降监测、净空收敛监测)、降雨量监测。


监测方案


e230124124630883.jpg    e230124124640848.jpg

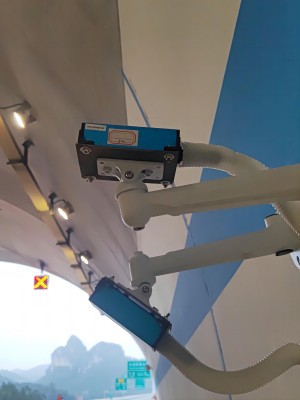

                        激光测距和静力水准仪监测拱顶沉降和周边收敛
